工事進捗率

砂防メンテナンス(砂防)工事(仲金久川R6-1工区) R7年3月度進捗率43.6%

R7年3月度工事進捗率43.6

■工事名:砂防メンテナンス(砂防)工事(仲金久川R6-1工区)
■工事場所:大島郡瀬戸内町地内
■工事期間 :R6年10月~R7年7月
■工事内容 :堰堤工

進捗率


計画  47.2


実施  43.6%

差   -3.6

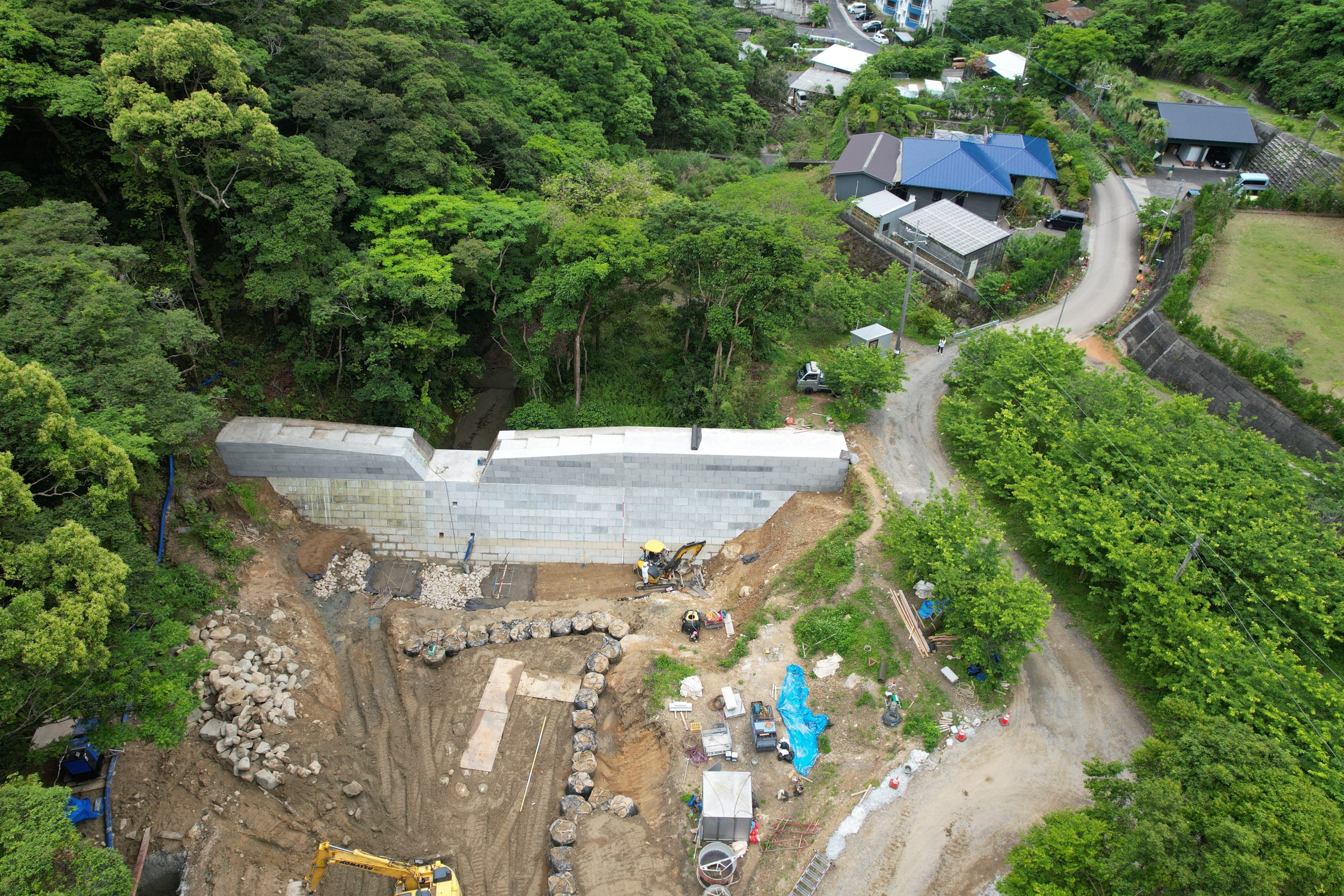

■航空写真
