工事進捗率

砂防メンテナンス(砂防)工事(仲金久川R6-1工区) R7年2月度進捗率35.3%

R7年2月度工事進捗率35.3

■工事名:砂防メンテナンス(砂防)工事(仲金久川R6-1工区)
■工事場所:大島郡瀬戸内町地内
■工事期間 :R6年10月~R7年7月

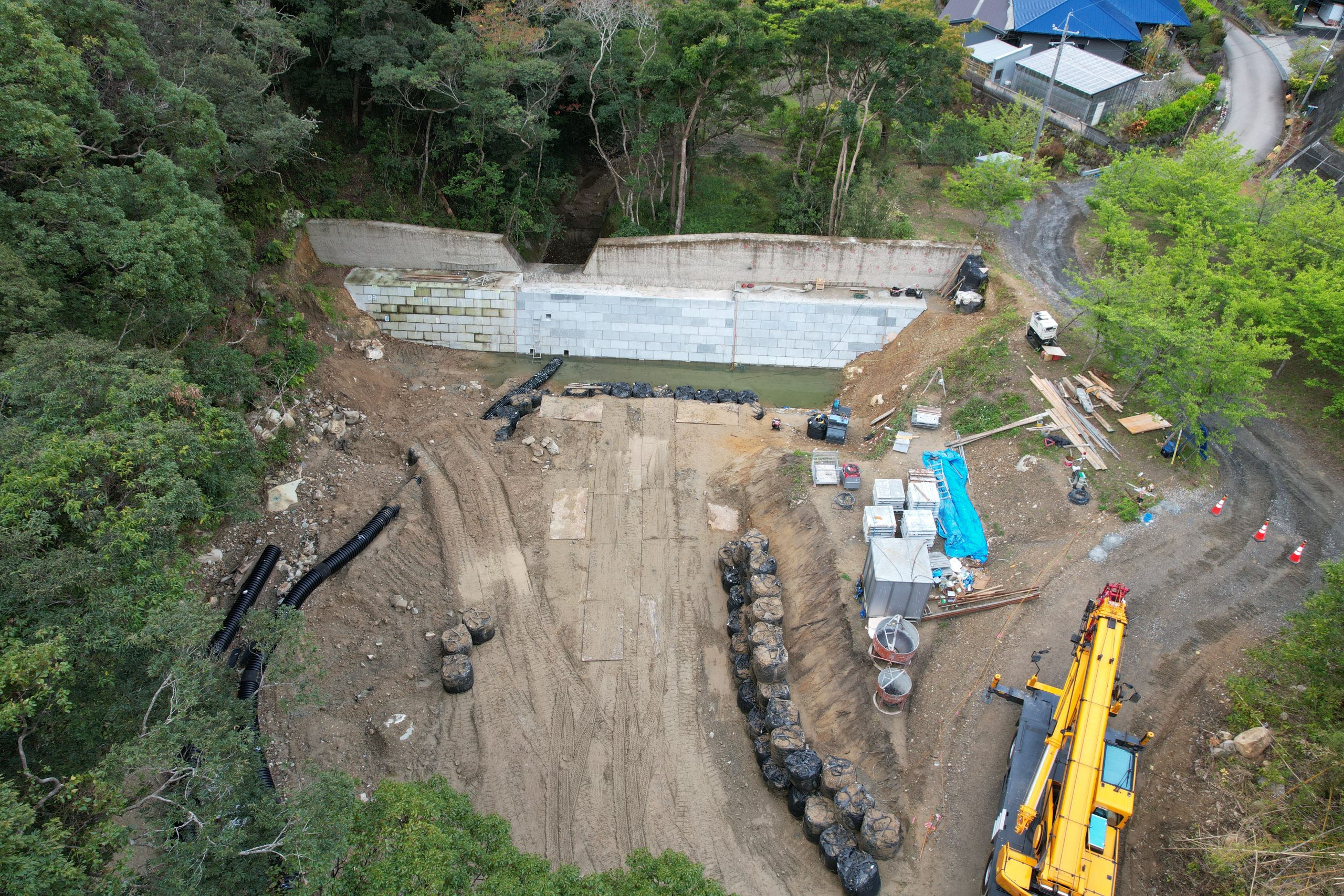

■工事内容 :堰堤工

進捗率


計画  40.0


実施  35.3%

差   -4.7
